Глава Минфина раскрыл, когда погасят долги по евробондам для Рогуна

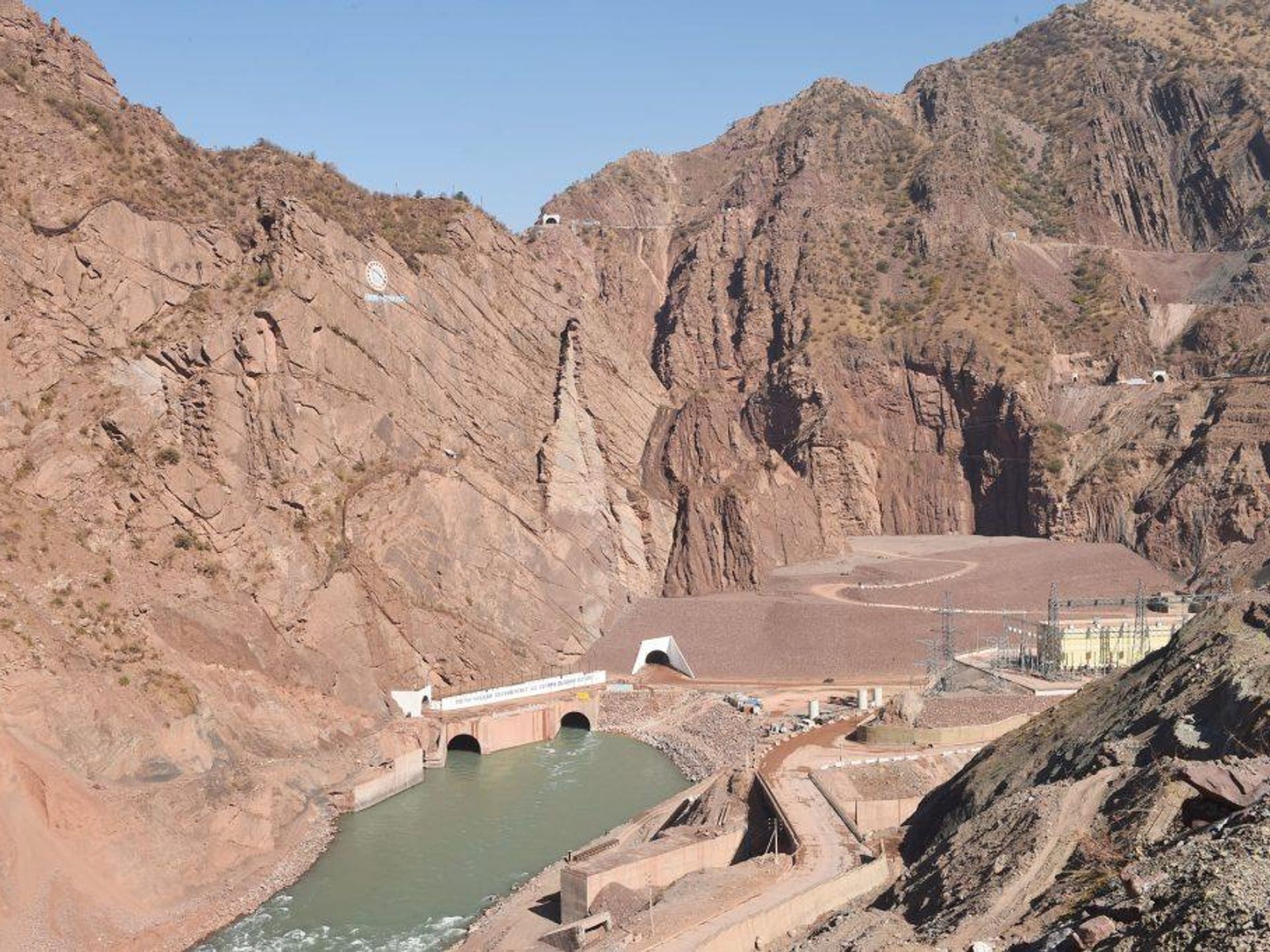

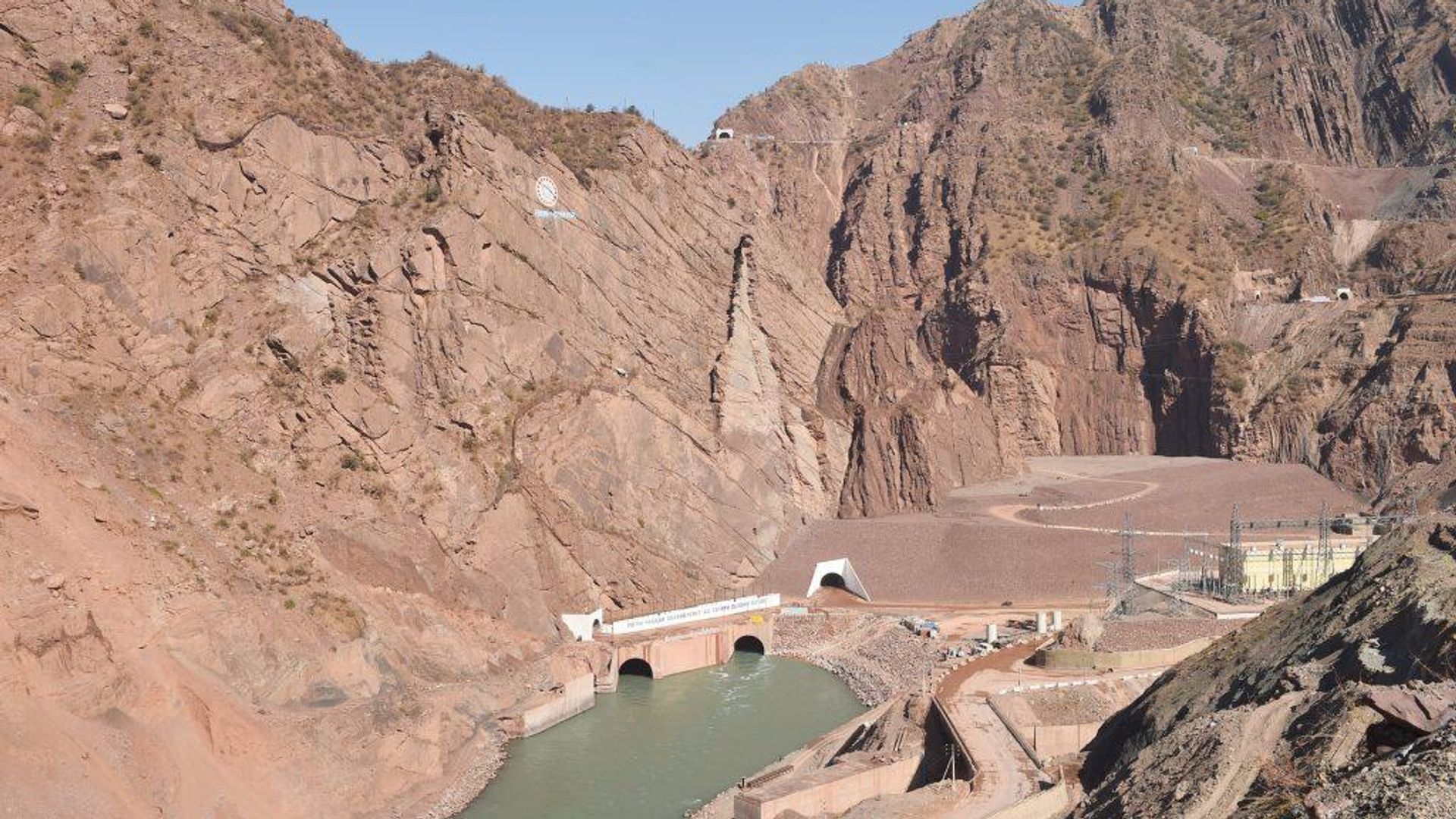

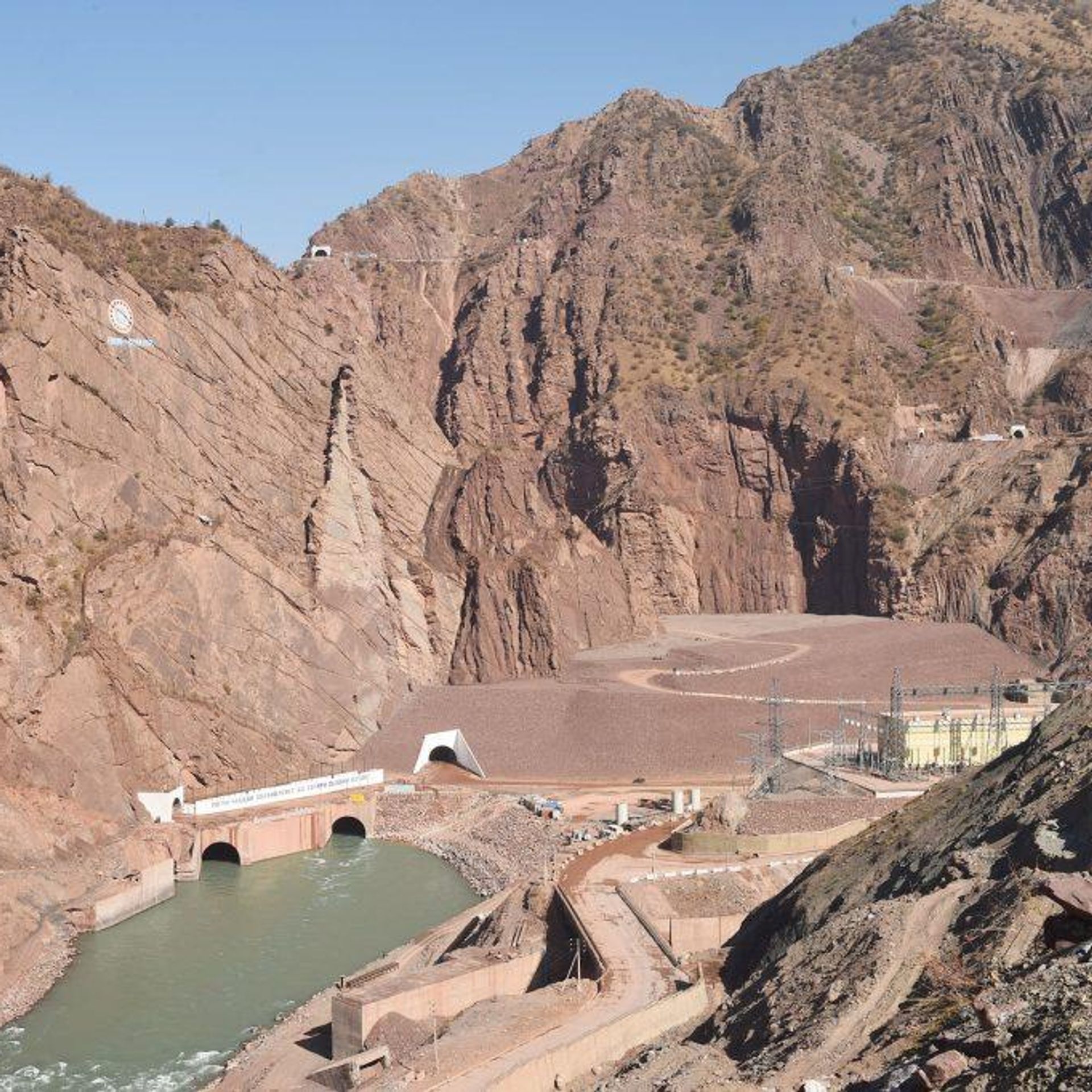

© Foto / ОАО "Рогунская ГЭС"Строительство Рогунской ГЭС.
Строительство Рогунской ГЭС. - Sputnik Таджикистан, 1920, 26.07.2026
Подписаться
Общая сумма еврооблигаций для строительства Рогунской ГЭС составляет 500 млн долларов
ДУШАНБЕ, 26 июл - Sputnik. Евробонды, привлеченные правительством Таджикистана для строительства крупнейшей в регионе Рогунской ГЭС в размере 500 млн долларов, будут полностью погашены в первой половине 2027 года.
Об этом заявил министр финансов страны Файзиддин Каххорзода в ходе пресс-конференции по итогам первого полугодия.
"Мы уже обслужили 300 млн долларов и в сентябре 2026 года будут выплачены еще 100 млн долларов, для этого никаких сложностей нет. <…> В апреле следующего года будет выплачен последний платеж в 100 млн", - заявил министр.
По его словам, выпуск еврооблигаций для строительства Рогунской ГЭС представил страну на международном рынке. Общая сумма еврооблигаций составляет 500 млн долларов.
Кроме того, глава Минфина отметил, что в настоящее время ведется работа и с другими финансовыми институтами без привлечения кредитных средств, долгосрочных кредитов.

Рогунская ГЭС

Строительство Рогунской ГЭС на реке Вахш было начато еще в 1987 году, но проект был заморожен в 1990-е из-за распада СССР и гражданской войны. Возобновление работ обсуждалось несколько раз с начала "нулевых", однако из-за необходимости значительных инвестиций их постоянно откладывали.
Официально к строительству Рогунской ГЭС вернулись в 2016-м. В церемонии принимал участие лично президент Таджикистана Эмомали Рахмон.
Рогунская ГЭС  - Sputnik Таджикистан, 1920, 26.06.2026
ЕАБР намерен выделить 30 млн долларов на строительство Рогунской ГЭС
Полная достройка станции оценивается примерно в 6,3 млрд долларов. Согласно проекту, плотина ГЭС будет высотой 335 метров и станет самой высокой каменно-набросной плотиной в мире. Проектная мощность гидроэлектростанции после запуска шести агрегатов составит 3,6 ГВт, что сделает ее крупнейшей в Центральной Азии.
Власти планируют использовать объект в качестве многоцелевого гидроузла, в том числе для выработки электроэнергии, регулирования воды, снижения риска наводнений и смягчения засух. Ожидается, что запуск ГЭС позволит решить проблему нехватки электроэнергии в зимний период и избавить от энерголимитов, а также увеличить экспортные возможности Таджикистана в сфере энергетики.
В настоящее время на гидроэлектростанции работают два агрегата, первый из них был запущен 9 сентября 2018-го, а второй - в 2019-м. По данным Минэнерго республики, в 2024-м ими было произведено свыше 1,2 млрд КВт/ч электроэнергии.
